La phase d'étude détaillée d'une
migration industrialisée de transformation de système, établit le guide
de migration et de transformation qui précise les adaptations, la
stratégie de test, le découpage en lots et le planning.
Le processus de lotissement des applications en sous-ensembles d'objets
cohérents et exhaustifs permet le regroupement des objets à traiter en
lots, constituant les unités d’échange entre les environnements. Des
contraintes telles que la cohérence entre applications et données,
l’homogénéité des transformations, le calendrier des maintenances et des
mises en production, la péremption des licences logicielles sont prises
en compte pour l’élaboration d’un ordonnancement optimisé des lots. Le
choix d'un premier lot dit «lot pilote»,
composé d’un échantillon représentatif des différents profils techniques
des applications permettra de qualifier les ateliers, outils et
procédures mis en œuvre tout au long de l’opération.

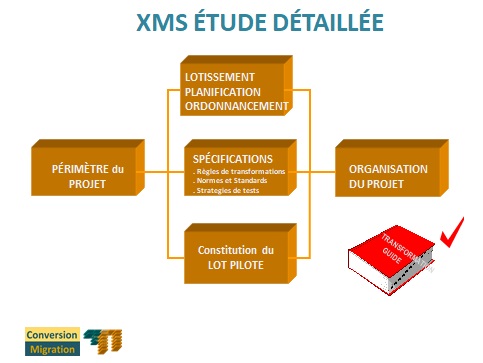

PHASE D'ETUDE DETAILLEE |
||||
ETAPES | TACHES | LIVRABLES | OUTILS | ROLES |
Périmètre du projet | Prise de connaissance du rapport d’évaluation | Chef de projet Conversion Migration | ||
Lotissement et Planification | Constitution automatique des lots Aménagement manuel des lots Planification Calendrier de mise en production des applications modifiées |
Descriptif des lots Planning général |
Conversion Migration Outil de lotissement | Analyste Conversion Migration Chef de Projet CLIENT Responsable Production CLIENT |
Spécification des règles de
transformation Spécification de la stratégie de tests et de la simulation |
Analyse des cas de figure Choix des solutions Etude des applications Prévision du niveau de test |
Version (0) du guide de transformation Stratégie des tests |
Chef de
Projet Conversion Migration Analyste Conversion Migration Chef de Projet CLIENT Responsable Domaines CLIENT Responsable Applications CLIENT | |
Organisation du projet | Rédaction du rapport d’étude détaillée | Guide de transformation
|
Chef de projet Conversion Migration |
Les différentes phases d'un projet de conversion migration.
